Dienstag, 22. Mai 2018

Beteiligte Baufirmen

Hier kommt mal eine Auflistung der am Hausbau beteiligten Firmen.

Beauftragt von I.D.-Bau:

  • Hackfeld Erd- und Abbrucharbeiten
  • Vermessungsbüro Ehrhorn
  • Baugeschäft Udo Krogmann
  • Ehlers + Otten
    •  Gerken E. Erd-, Kanal- u. Pflasterarbeiten
  • Haferkamp Gerüstbau GmbH & Co. KG
  • Elektrotechnik Evers
  • Fliesenwelt Schierholz
  • Klaus Weinhold Dachdecker
  • Fugbetrieb Gimmi - Gzim Tahiri Gebäudesanierung
  • Udo Radeke Dienstleistungen & Trockenbau
  • ALFO-Bau u. Baustoffe GmbH Putz- und Estricharbeiten
  • Pedotherm GmbH
  •


Beauftragt von die Bauherren:

  • Harries-Lehmann
  • Ergo Versicherung Dr. Dirk Aue
  • Das Ofenhaus
  • Henke Küchen
  • Volker Greulich Bausachverständiger
  • Elektrotechnik Evers (Zusatzleistungen)
  • Ehlers + Otten (Zusatzleistungen)
  • Tina Grabenhorst (Maler)
  •  Kusserow Galabau
  •

Die Liste wird nach Baufortschritt ergänzt.

Donnerstag, 17. Mai 2018

Telekom VI

Heute war die Firma Spie (Bohlen & Doyen) da und hat den Hausanschluss von der Telekom hergestellt. Jetzt muss nur noch die Montage des APL erfolgen.

Freitag, 11. Mai 2018

Gärtner

Heute hatte ich mit einem ortsansässigen Gärtner einen Ortstermin zur Baustellenbesichtigung. Es wurden kurz über unsere Vorstellungen geredet. Hof, Terasse, Regenwasser und etc. Wir warten mal das Amgebot ab.

Dienstag, 8. Mai 2018

Maler

Heute hatte ich mit dem Malerin meines Vertrauens einen Ortstermin zur Baustellenbesichtigung. Es wurden kurz über unsere Vorstellungen geredet und alles per Handschlag festgehalten.

Mittwoch, 18. April 2018

18.04.2018 Elektro

Am heutigen Morgen habe ich einen Ortstermin mit dem Elektriker um technische Probleme auf der Baustelle zu besprechen.

Donnerstag, 29. März 2018

Sonderwünsche - Änderungen

Heute habe ich mal kurz überschlagen was unsere Sonderwünsche und Änderungen bisher an Kosten verursachen werden.

  • Elektro  ca. 4.200,- €
  • Sanitär  ca. 4.200,- €
  • Fliesen  ca. 3.000,- €

Mittwoch, 28. März 2018

Telekom V

Heute am Morgen kam eine SMS von der Telekom mit der Bitte, folgende Fragen zu beantworten:

Wann wollen oder werden Sie voraussichtlich in Ihr Haus einziehen? Falls bekannt, geben Sie bitte hier das Datum im Format TT.MM.JJJJ ein:

30.06.201

Wann wurden oder werden voraussichtlich die Tiefbauarbeiten für Ihre Hausanschlüsse (z.B. Gas, Wasser, Strom) durchgeführt? Falls bekannt, geben Sie bitte hier das Datum im Format TT.MM.JJJJ ein:

18.05.2018

Falls bekannt, nennen Sie uns gerne die ausführende Firma für Ihre Tiefbauarbeiten.

Bohlen & Doyen

Hmm... da stellt sich die Frage, redet die Telekom intern nicht miteinander? Wir haben doch den ausführenden Dienstleister am 02.01.2018 von der Telekom mitgeteilt bekommen.

Montag, 26. März 2018

2. Abschlagsrechnung von I.D.-Bau | Fertigstellung gerichteter Dachstuhl

Da sagen wir mal Respekt. Um ca. 15:30 Uhr hatten die Zimmerleute die Baustelle verlassen. Die 2. Abschlagsrechnung kam um 16:05 Uhr per Mail. Naja die Forderungshöhe von 40% sind auch kein "Pappenstiel". Die Rechnung wurde von uns gleich am Dienstag beglichen.

Dienstag, 20. März 2018

Sanitär II

Heute war der zweite Termin bei der Firma Ehlers + Otten. Für beide Bäder wurde die Duschabtrennung gewählt und für das Bad oben die Regenwalddusche. Dann kamen die Wünsche, die nicht umsetzbar waren. Es wurde für das Bad unten ein Waschtischunterschrank von Keramag gewählt. Im Bad oben kommt ein Schrank von Badea in die Auswahl. Des Weiteren wurden ein Spiegelschrank im Bad oben und ein Spiegel für das Bad unten von Badea ausgesucht.


Mittwoch, 14. März 2018

Gerüstbauer

Heute hat die Firma Haferkamp Gerüstbau GmbH & Co. KG unser Haus eingerüstet. Das Gerüst ist bis auf einige Teile fast neu.






Montag, 12. März 2018

Der Polier vom Baugeschäft Udo Krogmann

Wir möchten an dieser Stelle mal ein Lob aussprechen. Der Polier weiß was ich als Kunde möchte. Wir bekommen immer den Ablauf und die Schritte der nächsten Tage mitgeteilt. Es wird zuverlässig und sehr kundenorientiert gearbeitet.

Brief von I.D.-Bau

Wir teilen Ihnen mit, dass am 26.03.2018 der Dachstuhl aufgebracht werden soll. Diese Information hatte uns der Maurer schon vorher mitgeteilt. Der Maurer will unbedingt den Termin trotz der Wetterlage halten.

Garage I

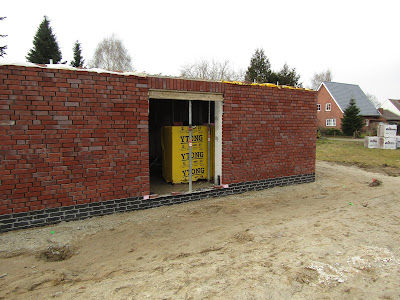

Die Garage macht auch wieder Fortschritte. Die Wand zum Haus und die Garage nimmt Gestalt an.










11. Kalenderwoche

Es wurde vom Maurer weiterhin verklinkert.









Samstag, 10. März 2018

Erste Eigenleistung

Heute habe ich die erste Eigenleistung am Haus ausgeführt. Ich habe eine Leitung für eine Außenlampe aus der Garage verlegt. Meine Garage werde ich selber installieren.


Donnerstag, 8. März 2018

Garage

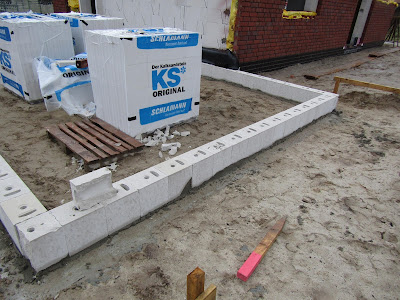

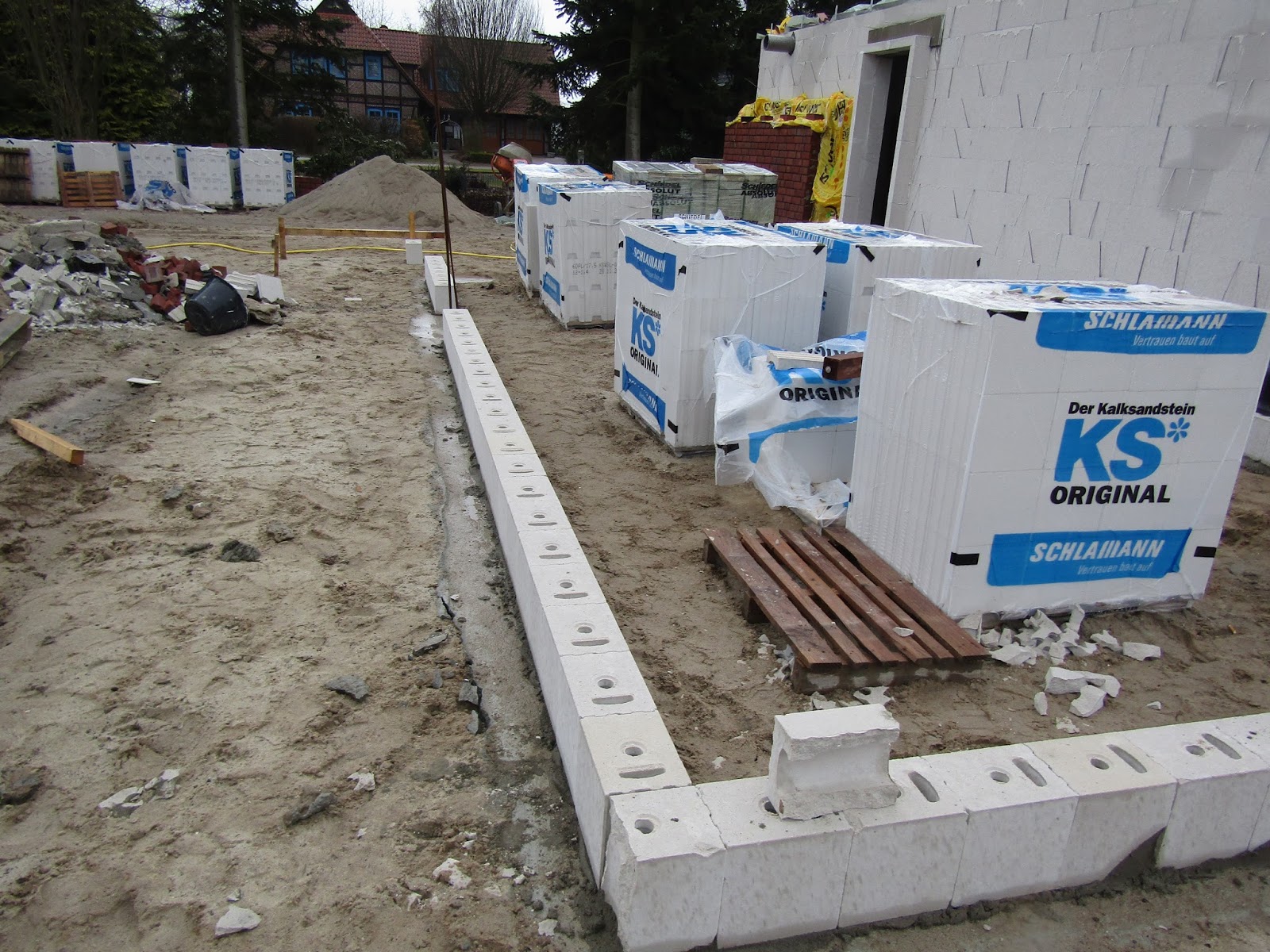

Es gibt Fortschritte. Die erste Lage Steine wurde gesetzt.










Baugeschäft Udo Krogmann

Heute hatte ich ein sehr informatives Gespräch mit dem Polier der Firma Baugeschäft Udo Krogmann. Er hat mir den Bauzeitenplan von seinem Gewerk erläutert.

  • 11. Kalenderwoche > Klinkern + Gerüstaufbau + Elektriker
  • 12. Kalenderwoche > Filigrandecke Beton

Mittwoch, 7. März 2018

Stillstandszeiten

Ich habe einmal kurz überschlagen. Es kommen bisher ca. 9 Wochen Stillstand wegen des Wetters zusammen.

Der Baugebinn war am 08.11.2017. Es ist vertraglich eine Bauzeit von 7 Monaten vereinbart. Dann wäre der Übergabetermin der 09.06.2018 gewesen.

Jetzt müssen wir durch das Wetter laut unserer Rechnung mit dem 11.08.2018 als Übergabetermin planen.

Dienstag, 6. März 2018

Klinker

Einfach Bilder sprechen lassen.










Montag, 5. März 2018

10. Kalenderwoche

Der Maurer war mal wieder da. Hat aber nur ein Schild aufgestellt.


Samstag, 17. Februar 2018

Sanitär I

Am 07.12.2017 habe ich mich bei der Firma Ehlers + Otten beraten lassen und unsere Wünsche und Ergänzungen für die beiden Bäder erläutert. Leider kam erst nach schriftlicher Nachfrage am 06.02.2018 das Angebot hierzu am 17.02.2018. Die Summe der Wünsche und Änderungen beläuft sich auf ca. 3.200,- €. Mit der Höhe hatten wir ungefähr gerechnet. Leider sind nicht alle Wünsche umsetzbar, so dass wir noch einen neuen Termin brauchen.

Mittwoch, 14. Februar 2018

Telekom IV

Heute hat sich die Telekom mal wieder gemeldet.


Sehr geehrter Herr Xxxxxxx,

unsere Vorbereitungen und Planungen sind nun vollstä#ndig abgeschlossen.

Wir haben Sie nicht vergessen. Der zuständige Partner meldet sich rechtzeitig.

Wie wir Ihnen bereits mitgeteilt haben, wird in Ihrem Gebiet koordiniert ebaut. Das bedeutet für die gleichzeitige Verlegung unser Telekommunikationskabel mit den anderen Versorgungsunternehmen.

Rechtzeitig vor Ausführung der Kabelverlegung wird sich die beauftrate Firma mit Ihnen in Verbindung setzen.

Wir sind gern für Sie da.


Und mein Gedanke dazu: Um die Ausführung werde ich mich selber kümmern.

Donnerstag, 8. Februar 2018

Fertigstellungstermin I

Auf meine schriftliche Anfrage am 04.02.2018, welcher Termin von I.D.-Bau jetzt angestrebt wird, erhielten wir am 08.02.2018 eine telefonische Antwort.
"Leider kann ich Ihnen keinen Termin nennen, weil wir nicht wissen wie lange der Winter dauert."

Mein Gedanke hierzu: "Ein Bauzeitenplan wird von der Bauleitung, in Abstimmung mit dem Auftraggeber und den erfahrungsgemäßen Erfordernissen, aufgestellt und laufend den sich ergebenden Notwendigkeiten der Ablaufpraxis (Wetter, Ausfälle von Auftragnehmern etc.) entsprechend angepasst."

In der Kommunikation sehe ich hier bei I.D.-Bau noch handlungsbedarf.

Unser Ziel ist es immer noch, bis zum 30.06.2018 unsere Photovoltaikanlage am Netz zu haben.

Dienstag, 6. Februar 2018

Filigrandecke

Am heutigen Dienstag wurde die Filigrandecke aufgelegt.


Fotos folgen

Donnerstag, 18. Januar 2018

Fertigstellungstermin

Heute war wieder ein Brief von I.D.-Bau im Briefkasten. Es ist ein Schreiben mit dem Hinweis, dass aufgrund der Wetterlage der Fertigstellungstermin unter Umständen nicht eingehalten werden kann.

Der Baugebinn war am 08.11.2017. Vertraglich ist eine Bauzeit von 7 Monaten vereinbart. Dann wäre der Übergabetermin der 09.06.2018 gewesen.

Ein neuer Termin wurde in dem Brief nicht genannt.

Montag, 15. Januar 2018

3. Kalenderwoche

Nachdem die letzten 5 Wochen aufgrund des Wetters ja nichts passiert ist, waren heute endlich die Maurer wieder vor Ort.

Donnerstag, 11. Januar 2018

2. Rechnung von I.D.-Bau

Als ich heute nach Hause kam war im Briefkasten ein Schreiben von I.D.-Bau. Ein kurzer Blick in den Brief. Es war eine Rechnung für unsere Höhenangleichung Grundstück - Haus - Straße war da. Der Betrag war im erträglichen Rahmen.

2. Kalenderwoche

Ich habe mir heute mal erlaubt, bei I.D.-Bau anzurufen. Bisher war im neuen Jahr nichts weiter auf der Baustelle passiert.

Die Antwort war: "Ja wir wollten diese Woche wieder anfangen, aber das Wetter ist zu kalt. Solange noch Frost ist, wird nicht weiter gearbeitet".

Meine Überlegung: "Sind solche Informationen eine Hol- oder Bringschuld?"

Im Bezug auf Informationsfluss sehe ich hier seitens I.D.-Bau noch potenzial.


Freitag, 5. Januar 2018

Neues Jahr

In der ersten Woche ist nichts passiert. Wir hoffen mal das kein Frost kommt.

Dienstag, 2. Januar 2018

Gründungs- und Erdarbeiten III

Pünktlich zum Jahreswechsel kam die Rechnung für Erdarbeiten. Mit der Höhe der Summe sind wir zufrieden. Sie fällt niediger aus als das Angebot. Es wurde aber weniger ausgeführt als geplant.

Telekom III

Die Telekom schläft nie. Am 02.01.2018 um 03:17 Uhr erhielten wir folgende Mail.

Sehr geehrter Herr Xxxxxxx,

mit dem Tiefbau geht Ihr Hausanschluss in die nächste Phase. Daher erhalten Sie heute die für Sie wichtigen Informationen.

Die Herstellung erfolgt durch:
Fa. Bohlen und Doyen

Rechtzeitig vor der Ausführung der Kabelverlegung wird sich die oben genannte Firma mit Ihnen in Verbindung setzen. Falls dieses bereits geschehen ist oder die Arbeiten erledigt sind, brauchen Sie nichts weiter zu tun.

Um die Ausführung werde ich mich selber kümmern.
